为保护乘客和德力士人民的铁路,新海堤的第二部分计划

我们为剩余的新£80万英镑的海洋墙为Dawlish - 沿海守卫和柱廊间脉冲之间的415米延伸 - 现在已被批准。

工作第一部分从德利什站以西的Colonnade地下通道到Boat Cove的400米长的城墙现在已经建成,确保了这段铁路对后代更有弹性。围栏、照明、座椅和美容工作的安装将在整个夏天进行,并将于2020年晚些时候完成。

当建造两个部分时,新的更大的结构将保护镇和铁路在未来100年。


铁路是一条重要的动脉,它将英国西南部50个城镇的社区、企业和游客与英国其他地区连接起来。亚博账号登录自2014年暴雨造成的破坏导致铁路关闭8周以来,铁路网一直在制定计划,以提高埃克塞特和牛顿修道院之间的铁路的弹性。亚搏彩票软件官网

西南铁路弹性计划旨在确定和实施最佳方案,以提高德力士和泰格茅斯之间的铁路弹性,帮助避免2014年事件的重演。

2014年事件发生后,我们进行了一项复杂而昂贵的修复工作,以恢复德力士和泰格茅斯之间的铁路线,这项工作花费了超过3500万英镑。

从那时起,2014年,我们一直在这条线上工作,并制定计划,为子孙后代保护它。这包括2014年、2016年和2018年的三项研究。

2018年11月,一项为期9个月的工作计划开始修复德力士的防波堤。

2019年初,运输部承诺投入8000万英镑为德力士修建新的海堤,从海岸警卫队防波堤到Boat Cove, 2019年夏天,我们开始了海上阅兵的第一部分工作。

我们现在已经制定了剩余部分的计划,这部分将建在海岸警卫队和柱廊防波堤之间,从2014年的海堤工程到目前的海上阅兵计划,这段长度为415米。

随着世界领先的沿海,海洋和铁路工程师的支持,我们一直在调查最佳的长期解决方案,使这段铁路更具弹性。

我们相信我们提出的选择 - 一个具有高水平散步的新的高海面 - 提供了海岸警卫队和柱塞障碍之间的最佳解决方案。

这415米的延伸有许多不同的工程挑战,包括II级上市的DAwlish车站大楼;DAWLish水处产盆地,在海中跑到大海;和城镇门户。

我们进行了全面的选择过程,考虑了一系列可能的解决方案。这些措施包括以下措施的组合,以提供所需的弹性:

  • 离岸防波堤
  • 护岸
  • 有高水平长廊的海堤
  • 高海堤与低水平的长廊。

详细信息在我们的选项选择报告下面提供。

我们的提议

从Dawlish海滩的墙壁的艺术家印象
海墙横截面视图从Dawlish海滩

基于科学建模和世界专家对各种方案的实验室测试,我们建议通过建设以下措施来保护铁路和车站,以提高对极端天气和潮汐的抵御能力,并为当地居民和乘客提供更好的便利设施:

  • 在两个防波堤之间建造一个新的较高的海墙。
  • 宽敞的公共人行道含有景色,享有海滩。
  • 修改木材DAWLish站海平面。
  • 新设的可进入车站的行人天桥,并设有升降机。
  • 新的行人从长廊到海滩的进入。
  • 通过更好的海上保护改善乘客体验。

新的,更高的海堤,与高层长廊,将建成混凝土预制面板。它将从新的坡道/入口,正在建设的西区德力士站,一直到海岸警卫队防波堤。

新墙将在目前3.8米的长廊的基础上增加4.2米的高度,并且它的趾端将向大海延伸2.8米。墙的顶部包括一个反弯,就像在海军游行,以帮助偏转海浪和减少水在轨道上的“过度”。

新的高层长廊将与现有平台的高度大致相同,将为用户提供更宽敞、更安全的水平表面。它将会比现时的长廊更宽(由3米至4米不等),使用者将会在临海一侧有一道弯曲的护墙保护,护墙高度约为腰高(1.1米)。这构成了墙体整体高度的一部分。

沿着长廊将会有一些带长椅的凸起点。这将使更多的人可以欣赏到美景,因为胸墙将减少到0.8米,顶部有一个小栏杆。

艺术家对通往德力士火车站的新步道的印象

除了海堤本身,项目还包括二级列名的火车站。现有的平台是一个木结构,悬于海堤之上,过去由于海害已多次重建。

现有的木平台

由于站台与列车之间的距离将会减小,因此将对站台进行改造和调整,使人们更方便地上下车。这对使用轮椅/婴儿车的人尤其重要。

德力士站的墙和长廊

虽然从海滩上看到的车站建筑将部分被新墙遮挡,但该结构将保护它免受各种因素的影响,并在未来几年保护它。增强的弹性也将为建筑的某些部分重新投入使用提供潜力。

无障碍行人天桥的艺术家印象

新的行人天桥将介绍一步和升降机,帮助乘客,残疾,轮椅,俯卧撑和沉重的行李箱。

提出的设计是国家网络铁路竞争与设计委员会的投入的结果。亚搏彩票软件官网然而,由于沿海环境恶劣,所以受欢迎的设计适用于包括更高的规格电机和电子产品。此外,在向海底的步骤侧面,我们需要融合一堵实心墙,以从海的风和水中提供避难所。

现时的行人天桥将会保留,作为车站月台建筑物的组成部分,供有意使用。

在该计划的南端,现有的通往车站大楼附近海滩的坡道将被一个坡道取代。在该计划的最北端,现有的步骤将被替换。

南部的车站,新的高级长廊将继续进入新的行人天桥,并行运行与现有的柱廊高架桥。

这座桥将连接新海堤和步道的第二部分和第一部分,
目前正在海洋游行建设。

另一端,它将提供直接连接到车站平台和向海岸窗口的新高级散步。

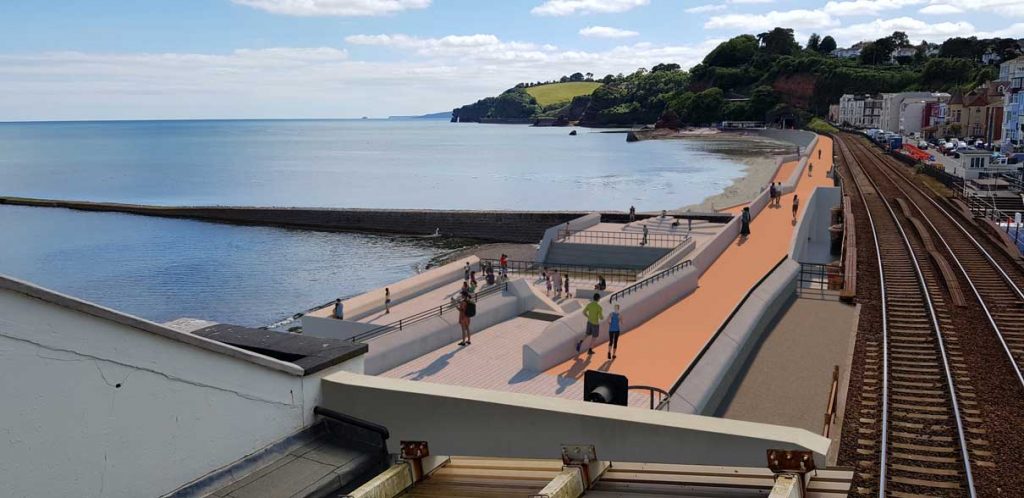

从德力士站穿过连接桥到海军游行

为了提高弹性,我们将在现有的“消力池”边界墙上重建一个更坚固的结构。

这将消耗海浪的能量,延长盆地的寿命。减少的能量将减少一些堆积在高架桥下的海滩材料,并保护新连接桥和现有结构。

根据海平面上升,可以在30至40年内需要进一步努力盆地。我们正在进行建模以评估这一点。

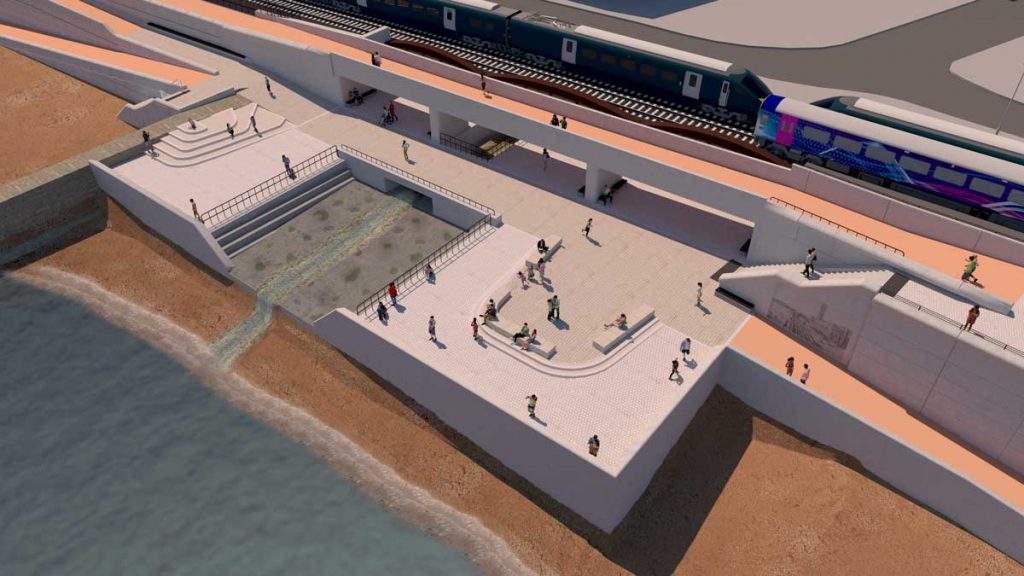

新的连接桥和德力士水静水池

为了通过提供一个更高的海堤来达到所需的弹性水平,我们需要拆除Network Rail拥有的海岸警卫队船库,以使我们能够增加长廊/海防的高度。亚搏彩票软件官网

我们将留下一个脚印来显示建筑的位置,我们计划在项目中重新使用石头来建造新的公共长椅。

我们还需要在此位置调​​整现有人桥步骤的底部。

下载我们的faq PDF

常见问题
2 MB

听我们的社区电话

我们举行了一部公开电话会议,以在6月3日星期三回答居民的问题。您可以在下面收听录制。

下载我们的社区电话录制
5 MB

环境的影响

已经进行了详细的环境和生境研究,这些研究的结论是,这些工程将对德力士周围的海洋环境产生有限的影响。

在建造过程中,任何可能造成损害的情况都会通过海事牌照程序进行密切监测和管理。

海洋管理机构-环境影响评估及筛选

海洋管理组织环境影响评估决定函
352 KB.
海洋管理组织环境影响评估筛选意见
685 KB

有什么好处?

该项目将:

  • 继续推动德力士和泰格布里奇的当地经济。等到新海堤的第一部分完工时,铁路网公司和它的主要承包商BAM Nuttall预计已经在当地劳动力、材料和住宿方面花费了近500万亚搏彩票软件官网英镑。我们希望在第二段的施工中在当地投入类似的资金。
  • 帮助保护远离海的铁路,导致较少的线封闭和大型风暴事件后更快的恢复,以使正常的服务能够恢复。
  • 提高乘客在涨潮和暴风雨天气下上下车的体验,减少溢流和浪花到达站台。
  • 帮助为后代保留沿海道路,同时创造机会来加强长廊,包括更多的座位。
  • 保护新的,更高层次的步道免受海滩材料的淹没,使该地区更容易进入。
  • 清除鸽子窝,使散步场所更干净,改善水质。
  • 提供无障碍的行人天桥,让残疾人士/婴儿车/沉重行李的乘客出行更方便。
  • 移除目前用于护送残疾旅客的手推车通道,以提高安全。
  • 有可能使更多的车站建筑投入使用,并为列入名单的车站建筑本身提供寿命和保护。

规划过程

当地规划局帝国规划管理局,帝国区议会,授予于2020年8月的提案的先前批准和上市建筑同意。

“事先批准”的计划是根据我们的许可开发权利提交的,使委员会能够就拟议的设计正式征求当地社区的意见。由于该工程是附属于二级德力士站的,因此需要获得建筑许可。

提交信件和所有支持文档和图纸都可以下载下载。

支持事先批准和上市建筑同意的文件和图纸

除规划和文物同意书外,当局已向海事管理机构提交海事牌照申请。

联系我们

如果您对计划有任何疑问,请发送电子邮件至:SouthWestRRP@networkrail.co.uk

您也可以访问我们的联系我们页面,请拨打我们的24小时全国热线03457 11 41 41,或者在Twitter上联系我们@SouthWestRRP
