我们已经在冰灭上海地区安装了一个新的信令系统,以用现代技术代替维多利亚时代的设备,将其进入21世纪。

新的基于计算机的信号具有替换的系统,该系统使用了机械杠杆和粘贴来改变信号和轨道点,以允许列车在轨道之间切换。现在,新系统从科尔切斯特的动力信号盒中控制。

已经对架空线路设备进行了改变,并且轨道布局已被改造和更新,以满足现代铁路,通过新信号控制的带电开关和交叉。

不断增长的投资图标

3700万英镑的投资- 信号,轨道,架空线,电力系统和电信

铁路轨道图标

500米新铺设- 作为新轨道布局的一部分,以实现更高的可靠性并最大限度地减少中断

两个信号图标

12重新开发信号- 具有现代LED信号的固态互锁系统

铁路轨道点图标

12分续签- 电源操作并链接到新的信令系统

开销电力线图标

11新的OLE结构- 以及符合新布局的OLE基础设施改变

电源线图标

2个新电源系统- 用于信号和点加热设备

引擎图标

现代化的信号系统- 续订过时的信令资产

信号监控系统图标

科尔切斯特动力信号盒- 续订过时的信令资产

我们什么时候完成工作?

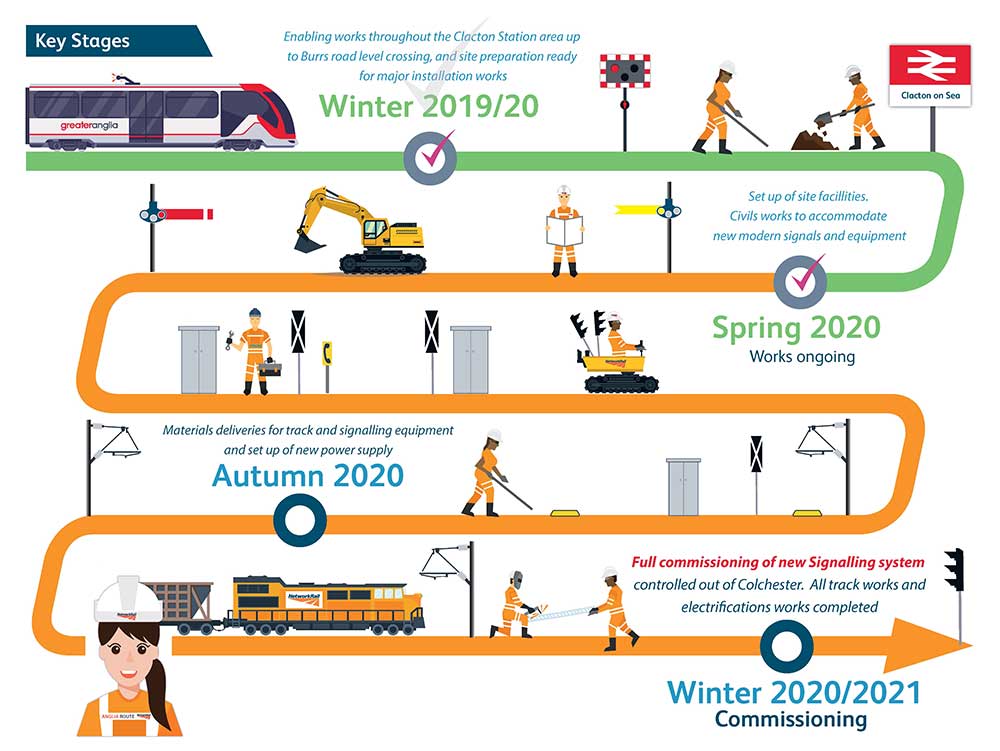

晶块重新支配时间线2019  -  2021
晶圈重新划分时间表

早期的准备工作始于2019年冬天,并在整个2020年进展,在冬季/春季2021年需要大作品。

从2021年2月20日星期六到2021年3月14日星期日,我们对该项目进行了为期23天的紧张工作。

计划的好处

升级提供了一个更安全,更可靠的系统,并帮助我们减少故障,导致乘客拖延返回铁路。现代技术支持更加可持续,高效的铁路,有助于降低持续的维护成本,因为新设备更可靠。

新的信号系统补充了大士兵的新舰队,为乘客提供了更好的整体旅程经验。
