全新的霍顿火车站于6月29日正式向乘客开放,这距离我们的团队在达勒姆郡的破土动工只有6个月时间。
我们是如何完成我们有史以来最快的一个空间站建设,尽管挑战冠状病毒吗?
彼得莱尔小镇附近的10.55亿英镑的发展是我们在20世纪60年代逆转英国越过英国的博士医生理查德山毛榉铁路界面的最新成功。
他们还包括苏格兰边境铁路这家酒店于2015年开业东西铁计划,这将恢复牛津和剑桥之间的铁路连接。
与此同时,Soham站在东剑桥6月29日,就在我们选定新店选址几天后,我们获得了批准剑桥南站在剑桥生物医学校区附近。
在正常情况下,我们预计每年约有7万人次前往霍顿——在该地区近60年没有直接的铁路连接之后。亚博账号登录
我们是怎么做的?
提供机构如此之快,是网络轨道之间的团队努力,火车运营商北部和故事契约。亚搏彩票软件官网
达勒姆郡委员会资助该项目,额外440万英镑运输部门s新车站基金还有一笔来自东北本地企业伙伴关系。
它涉及:
- 六个月的故事承包计划和四个月的实际施工
- 两个100米平台
- Step-free访问
- 一个停车场
- 85行人行桥和斜坡部分 - 用500吨的起重机抬起到位
- 电力和通信基础设施,包括平台照明
- 2,500吨碎石,沙子和砾石
- 1000平方米的地面
Horden - 从计划到乘客:
2019年1月:修建新车站的计划得到批准。
2019年5月:建造停车场 - 第一阶段 - 正在进行中。达勒姆县议会建造了停车场,让我们完全专注于车站建设。
1月2020年1月:空间站的工作开始了。轨道已经穿过场地,距离旧车站只有200米。
快速建设背后的一个最大因素是,这条线路的接入量异常之大。为了安全建设铁路,我们经常需要关闭铁路服务,如果我们需要完成大量的工作,就需要延长窗户。
通常情况下,我们可以在整个周末使用10到11个小时的线路,而这段时间的火车班次通常比较少。不同寻常的是,在霍顿,我们在一个工作日的中间晚上就能睡上8个小时。这是可能的,因为Horden是东海岸干线的一个分流路线,所以它的交通比铁路的其他部分要少,而且我们的进入不会对服务造成中断。
2020年3月:由于冠状病毒大流行迅速恶化,英国进入锁定。前线铁路工人是那些继续上班的人之一,继续基本的建筑和维护,并保持关键工人的重要服务。
Horden团队很快适应改变工作实践,包括社会疏散,增强的健康和安全措施以及使用更大的个人防护设备(PPE)。

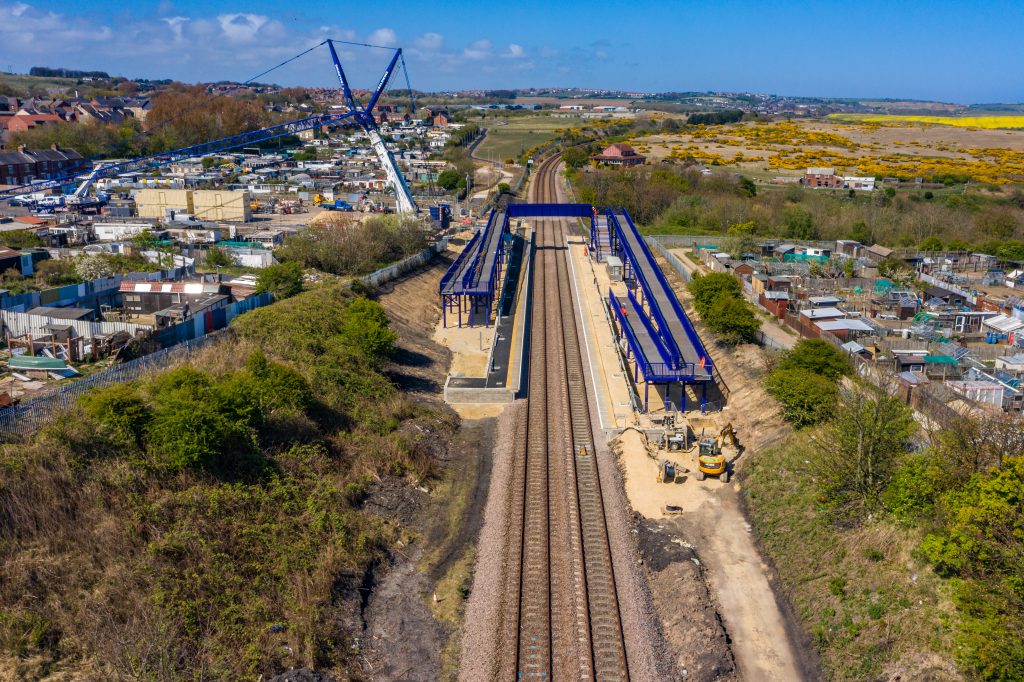

2020年4月3日楼层承包安装主人行桥、坡道和楼梯——用500吨的起重机将它们吊装到位。两个100米平台完成,排水工程开始。
该网站本身已经相当平坦,所以很容易构建新的平台,而不需要大量的大规模工程。将现有轨道与平台对齐很简单。
同时,使用预先铸造的混凝土和模块化件来构建电台,意味着我们节省了很多时间。传统上,我们将建立一个站点和它的平台与砖块和块,但这会显着放缓,特别是在建造期间的风雨如此。
5月2020年5月:第一个固定故事承包安装照明柱,闭路电视和乘客信息屏幕。
该电台在团队适应冠状病毒工作指南后错过了其最初预定的开幕日。该项目还涉及由于大流行性的供应链问题 - 来自中国的信息屏幕比预期的时间更长,而澳大利亚公司使轿车的套餐有助于政府进入管理。
6月:平台围栏和站标牌上升,车站已准备好开放。议员Simon Henig说,新车站“一直是长期的野心”,它将“为东达勒姆横跨东部的社区开辟了重要的机会,通过提供直接的交通连接到Teesside,Wearside和Tyneside”。亚博账号登录
我们最快的太空站之一
参与了Horden项目的Network Rail的主要项目赞助商基兰•邓金(Kieran Dun亚搏彩票软件官网kin)说:“我还没有参与过这么快就建成的车站。通常情况下,双轨车站至少需要9个月的时间Maghull [北],如果你得到良好的访问 - 良好的财产 - 你通常可以打破一点点。这是我时间建立的最快的站点之一。“
铁路网公司(Network Rail)的项目经理詹姆斯•泰勒(Jame亚搏彩票软件官网s Taylor)表示:“这比大多数项目交付的速度快得多。这当然是令人高兴的,特别是在全球流行的情况下,这可能会影响或减缓建设的速度。”
读一下我们是如何在9个月的时间里在默西塞德郡建造马格尔北火车站的并进行大部分作品,同时保持铁路线路。
